高質量發展看“浙”里 | 浙能臺二電二期擴建工程3號機組沖管工作圓滿完成
本網訊 10月12日下午,浙能臺二電二期擴建工程3號機組沖管工作圓滿完成并通過打靶驗收,標志著該機組具備進入整套啟動試運階段的關鍵條件。

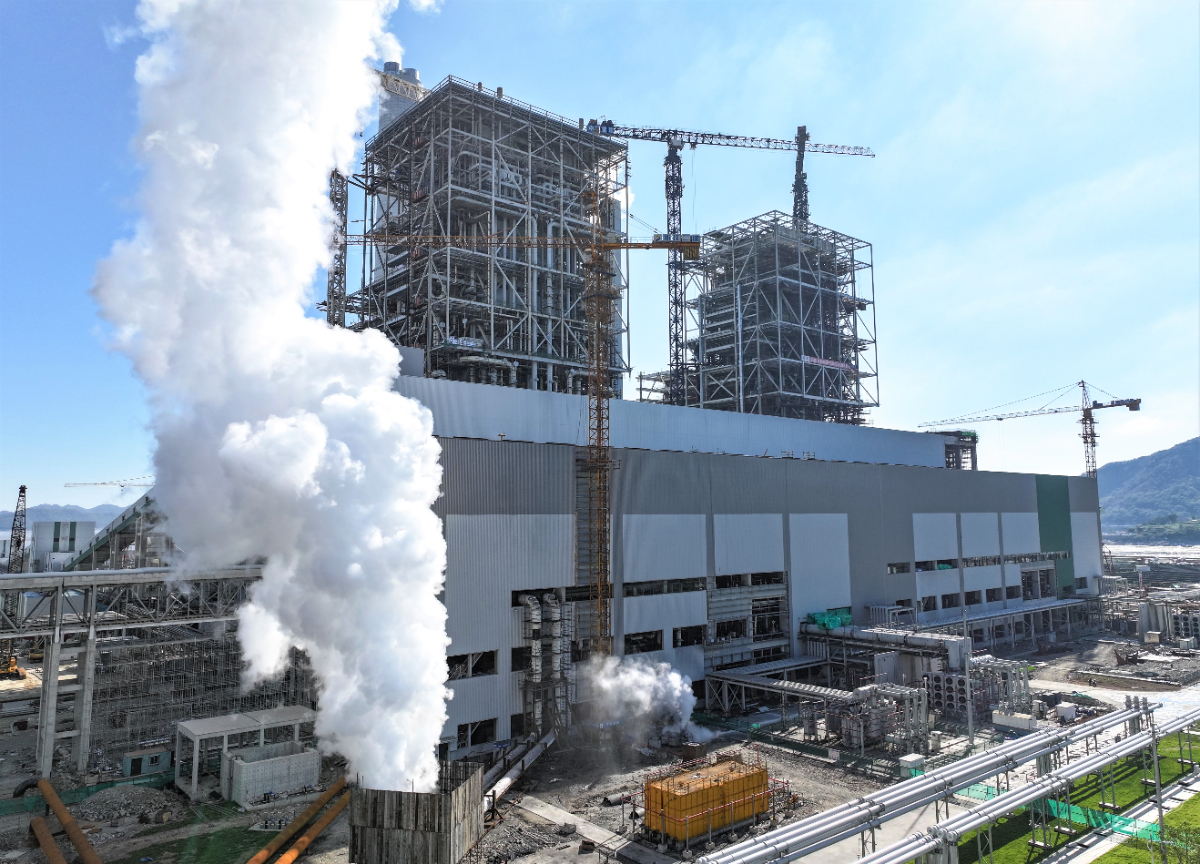

浙能臺二電二期擴建工程3號機組進行沖管工作。 俞琬 攝
機組沖管是機組啟動之前的重要工序之一,其目的在于去除過熱器、再熱器及蒸汽管道中遺留的雜物和產生的銹蝕,有效提高機組運行的安全性和經濟性,直接影響機組的持久、安全、經濟運行。10月7日,工程3號機組鍋爐首次點火成功,正式進入機組沖管環節,并分為兩個階段有序推進。

浙能臺二電二期專業人員檢查靶板品質。 劉凱銳 提供
此前,為確保沖管工作順利完成,浙能臺二電聯合各參建單位提前全面梳理各系統潛在問題,高效推進尾工施工與缺陷消除工作,為點火沖管創造了穩定、可靠的作業環境。浙能臺二電梳理核查設備調試、材料供應及現場安全管控等關鍵環節,對發現的問題及時協調解決,確保沖管前系統達到最優狀態。
此次沖管作業由浙能臺二電聯合調試、安裝、監理等參建單位共同實施,實行24小時輪流值守,每日早晚組織召開調試交接會,科學部署調試任務與消缺安排,確保沖管期間系統運行穩定。在各方緊密協作下,3號機組于10月12日15點16分圓滿完成沖管任務,經建設單位、總承包聯合體、調試單位及監理單位等各方聯合現場驗收確認,各階段沖管結果均符合規范要求,靶板品質達標。
據悉,浙能臺二電二期擴建工程項目是浙江省“十四五”重大建設項目、省能源“綠保穩”工程與擴大有效投資“千項萬億”工程。項目建設兩臺100萬千瓦級超超臨界二次再熱燃煤發電機組,投產后年發電量達100億千瓦時,為浙江省電力供應保障和區域經濟發展提供強勁支撐。
接下來,浙能臺二電將按計劃推進管道恢復、缺陷消除、機組整套啟動等重點任務。全體參建單位將凝聚合力、同心奮戰,以決戰決勝的姿態全力攻堅工程建設。
